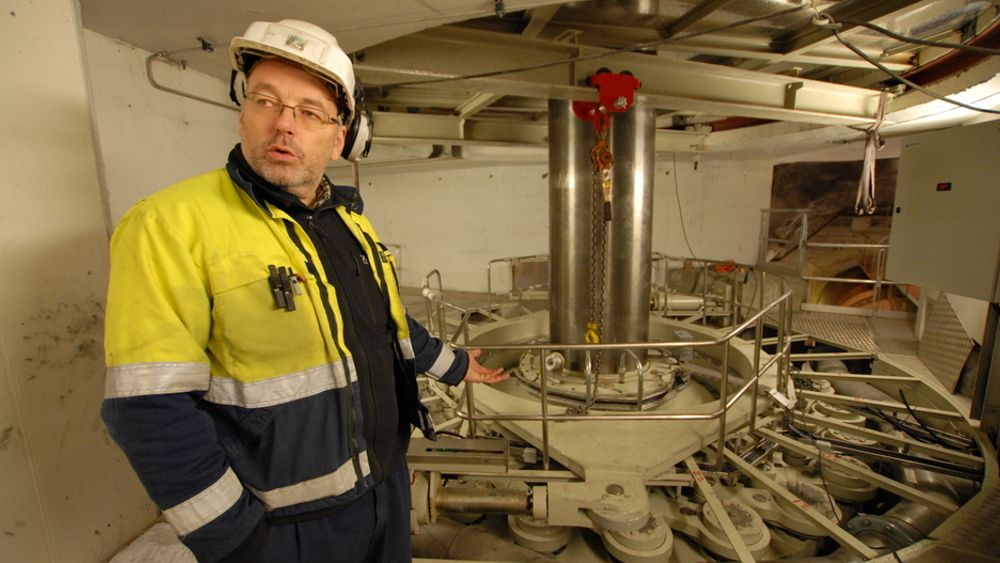

Det var etter prøvekjøring av turbinen at Statkraft oppdaget sprekkene.
– Vi vet ikke hvor alvorlig det er, men dette skal nå undersøkes, sier kommunikasjonsrådgiver Kristian Løksa i Statkraft til bransjemediet Montel.
Les også: Ny feil på Svartisen-aggregatet
Store problemer
Statkraft har hatt store problemer med det nye aggregatet i Svartisen i Meløy i Nordland helt siden desember i fjor. Da ble det oppdaget at en løs metalldel hadde gjort skader på statoren under oppstarten av aggregatet.
Som Teknisk Ukeblad tidligere har skrevet, er oppstarten siden blitt utsatt en rekke ganger. Sist opplyste Statkraft at aggregatet skulle i ordinær produksjon fra 16. desember i år.
Løksa kan overfor Montel ikke si om de nye problemene endrer dette oppstartstidspunktet før de siste undersøkelsene er ferdige.
Les også: Nok en Svartisen-utsettelse
Vanntap
På toppen av problemene med det nye 250 MW-aggregatet hadde også Statkraft Trafotrøbbel i Svartisen med det opprinnelige 350 MW-aggregatet etter et transformatorhavari. Dette aggregatet kom i drift igjen i sommer.
Løksa opplyser til Montel at tilsiget til Svartisen-kraftverket nå er så stort at Statkraft har vanntap, selv om det gamle aggregatet er i drift.
Begrepet vanntap betyr at vann må sendes rett på sjøen uten å kunne utnyttes til å produsere kraft.
Les også: Ny Svartisen-utsettelse
Les også: Svartisen tre måneder forsinket
Les også: Svartisen snart klar
