Johan Sverdrup-feltet, Nordsjøen: Ett år og noen måneder gjenstår før Johan Sverdrup-feltet etter planen skal være i produksjon mot slutten av 2019. Med to plattformer på plass begynner feltsenteret å ta form.
Stigerørsplattformen, den største av i alt fire, ble installert i Nordsjøen i april. I juni ble boreplattformen løftet på plass av verdens største løftefartøy i ett spektakulært løft.
I tillegg er understellene til prosessplattformen og boligplattformen på plass. Sistnevnte ble installert så sent som på mandag.
![HP Norge](https://images.gfx.no/80x/2757/2757793/hp%2520logo.png)
![](https://images.gfx.no/cx0,cy1244,cw8192,ch2731,2000x/2848/2848258/hp_day4_roz_ambiente_maja_0384_shot_086%2520(1).jpg)
Ifølge Equinor er nå 80 prosent av prosjektet ferdig.
(Se flere bilder nederst i artikkelen).
- Verdens største fartøy: Installerte Sverdrup-plattformen i enestående løft
Flere milepæler

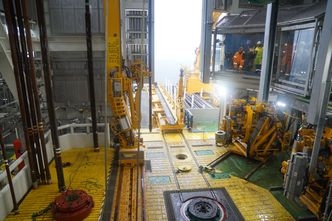

![Teknisk Ukeblad har vært med på tur til Johan Sverdrup-feltet i Nordsjøen. 80 prosent av utbyggingen av er nå gjennomført. <i>Foto: Eirik Helland Urke</i>](https://images.gfx.no/290x/2330/2330306/Image%2520from%2520iOS%2520(6).jpg)
Equinor har onsdag invitert pressen med ut til Utsirahøyden, for å ta utbyggingen av Johan Sverdrup-feltet i nærmere øyesyn.
Før april i år har det knapt vært mulig å se at det er aktivitet på feltet, med kun understell på plass. Men med to plattformer og to nye understell, i tillegg til et flotell på plass, er det nå mulig å se at prosjektet tar fysisk form – selv om tåke gjør forholdene mindre optimale.
Det er fortsatt en del som gjenstår før det 2,1-3,1 milliarder fat olje store prosjektet er klart for oppstart. Bare i løpet av 2018 skal en rekke milepæler etter planen passeres.
Arbeidet med å legge 400 kilometer med olje og gass-rørledninger skal ferdigstilles, det samme med 200 kilometer med kraftkabler, som skal gi feltet kraft fra land. Dette arbeidet er også godt i gang, og snart ferdig, melder Equinor.
![Johan Sverdrup inneholder mellom 2,1 og 3,1 milliarder fat olje. <i>Foto: Eirik Helland Urke</i>](https://images.gfx.no/580x/2330/2330307/Image%2520from%2520iOS%2520(5).jpg)
- Kontrakter for 11 mrd: Aibel, Aker Solutions og Kværner skal bygge andre fase av Sverdrup
God fremdrift

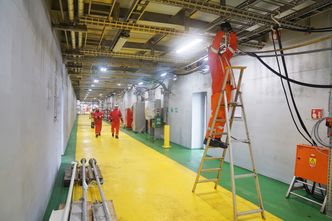

![De to plattformene på feltet ble installert i april og juni i år. Fortsatt er det en del arbeid som gjenstår. <i>Foto: Eirik Helland Urke</i>](https://images.gfx.no/290x/2330/2330457/Image%2520from%2520iOS%2520(9).jpg)

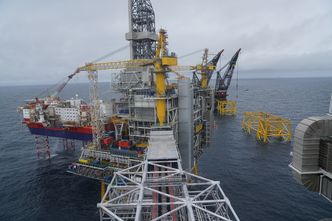

![For de to siste plattformene er kun understell på plass. Den første av dem seiler fra Korea ved årsskiftet. <i>Foto: Eirik Helland Urke</i>](https://images.gfx.no/290x/2330/2330473/Image%2520from%2520iOS%2520(14).jpg)
Til neste år vil blant annet, plattformsdekkene til prosessplattformen og utstyrs- og boligplattformen installeres. Prosessplattformen bygges i Korea, og seiler derfra ved årsskiftet. Boligplattformen følger etter et par måneder senere, men denne skal kun reise fra Stord.
Etter planen starter produksjonen på feltet mot slutten av året.
![Innovasjon Norge](https://images.gfx.no/80x/2828/2828923/df17d6fe-c2a4-45b1-ada6-7cd31fc3c531.png)
![Derfor har norske bedrifter et unikt forsprang i India nå](https://images.gfx.no/1000x333/2846/2846314/image.png)
Prislappen på prosjektets første fase er alt kuttet dramatisk. I februar kunne selskapet melde at det er ventet at prosjketet vil koste 88 milliarder kroner, ned fra mer enn 120 milliarder kroner da utbyggingsplanen ble levert i 2015.
Prosjektdirektør Trond Bokn opplyser at prosjektet nå er 80 prosent ferdig, og at de har god fremdrift.
- Myndighetene krever økt utvinning på Sverdrup: Equinor mener metoden vil gjøre oljen mindre verdt
